מדוע שלב השלד הוא הלב הפועם של הפרויקט?
רבים נוטים לחשוב על בניית בית במונחים של עיצוב, חלונות גדולים ומטבחים מפוארים. אולם המהות האמיתית של כל מבנה טמונה בשלד שלו. השלד נושא את העומסים של המבנה כולו, מתמודד עם כוחות משיכה, רעידות אדמה, רוחות חזקות ותזוזות קרקע. כל חולשה באחד ממרכיבי השלד עלולה להתבטא בעתיד בסדקים אלכסוניים בקירות, שקיעות בריצוף, ואף בסכנת קריסה ממשית. לכן ההתייחסות לשלב זה חייבת להיות ברמת דיוק כירורגית.
קבלני ביצוע נתונים פעמים רבות ללחץ של זמנים ותקציב. השאיפה שלהם היא להתקדם מהר ככל האפשר לשלב הבא. כאן בדיוק נוצר ניגוד העניינים בין הרצון לסיים מהר לבין הצורך לבצע לאט, נכון ומדויק. פיקוח צמוד מבטיח שהאינטרס היחיד שמוביל את העבודה בשטח הוא האיכות והבטיחות.
הנחת הברזל: עמוד השדרה המוסתר של הבטון
בטון הוא חומר חזק מאוד בלחיצה, אך חלש מאוד במתיחה. כדי להתגבר על חיסרון זה משלבים בו מוטות פלדה (ברזל זיון) שלוקחים על עצמם את מאמצי המתיחה. השילוב בין השניים יוצר את מה שאנו מכנים בטון מזוין. אולם, זריקת ברזל לתוך התבנית אינה מספיקה. יש משמעות אדירה למיקום המדויק של כל מוט, לקוטר שלו ולמרחקים בין המוטות.
אחד הדברים החשובים ביותר שכל איש מקצוע צריך לבדוק הוא המרווח בין רשתות הברזל לבין תבניות העץ או הקלקר. מרווח זה נקרא כיסוי בטון, ותפקידו להגן על הברזל מפני חמצון וחלודה. ברזל שקרוב מדי לשפת היציקה יחליד עם השנים, יתנפח ויגרום להתפוצצות של הבטון, תופעה הרסנית שקשה ויקר מאוד לתקן.
נקודות קריטיות בבדיקת ברזלנות לפני יציקה
- שימוש בשומרי מרחק: פלסטיקים קטנים המבטיחים שרשת הברזל תישאר מוגבהת ולא תיצמד לקרקעית היציקה.
- חפיפות בין מוטות: כאשר מחברים שני מוטות ברזל, חובה שתהיה ביניהם חפיפה באורך הנדרש על פי התקן, בדרך כלל פי חמישים מקוטר המוט.
- קשירות חזקות: כל הצמתים של הברזל חייבים להיות קשורים היטב בחוט שזור כדי שהרשת לא תזוז בזמן שפיכת הבטון.
- ניקיון התבניות: חובה לנקות את התבניות מפסולת, מסמרים, שאריות עץ ואדמה לפני סגירתן הסופית.
יציקות בטון: תהליך הנדסי ולא רק פעולה טכנית
יום היציקה הוא יום מתוח בכל אתר בנייה. משאיות המערבל מגיעות ברצף, משאבת הבטון פורסת את הזרוע שלה, והפועלים עובדים בקצב מהיר לפני שהבטון יתחיל להתקשות. בדיוק בנקודת הזמן הזו, הלחץ גורם לעיתים לטעויות גורליות. אחת הרעות החולות באתרי בנייה היא הוספת מים למערבל הבטון על ידי הפועלים. מים נוספים אמנם מקלים על עבודת הפילוס של הפועלים, אך הם הורסים לחלוטין את יחס המים והצמנט, מה שמוביל לירידה דרסטית בחוזק הבטון לאחר התייבשותו.
פעולה קריטית נוספת במהלך היציקה היא השימוש בוויברטור (מרטט). שפיכת בטון לתבנית המלאה במוטות ברזל עלולה לכלוא בתוכה כיסי אוויר. אם האוויר לא יוצא החוצה, נוצרים חללים בתוך העמוד או הקורה, תופעה הנקראת סגרגציה. העברת ויברטור בתוך הבטון הטרי מרעידה את התערובת, מוציאה את בועות האוויר וגורמת לבטון לעטוף את הברזל בצורה מושלמת. כדי להבטיח את איכות הבטון המגיע לשטח, חובה לקחת דגימות לבדיקת מעבדה. לפי מכון התקנים הישראלי, יש לבצע בדיקות סדירות לבחינת חוזק הלחיצה של הבטון לאחר 7 ימים ולאחר 28 ימים מיציקתו.
טבלת בקרת תהליך היציקה
| שלב בתהליך | פעולת הבקרה הנדרשת | הסיכון במידה ולא מבוצע |
|---|---|---|
| קבלת המערבל | בדיקת תעודת משלוח והתאמת סוג הבטון (למשל בטון ב-30) | יציקת בטון חלש מהנדרש בתוכנית הקונסטרוקטור |
| בדיקת סומך | בדיקת רמת הסמיכות של התערובת לפני תחילת היציקה | בטון דליל מדי שיאבד מחוזקו או סמיך מדי שלא יעטוף את הברזל |
| מהלך היציקה | הקפדה על עבודת רטט (ויברטור) באופן רציף ומבוקר | היווצרות כיסי אוויר (סגרגציה) וחשיפת ברזל הזיון |
| סיום היציקה | פילוס מדויק של פני השטח בהתאם לגבהים הנדרשים | חוסר פילוס שידרוש מילויים מוגזמים בשלבי הגמר או בעיות ניקוז |
אשפרת הבטון: תרופת הפלא שהרבה קבלנים שוכחים

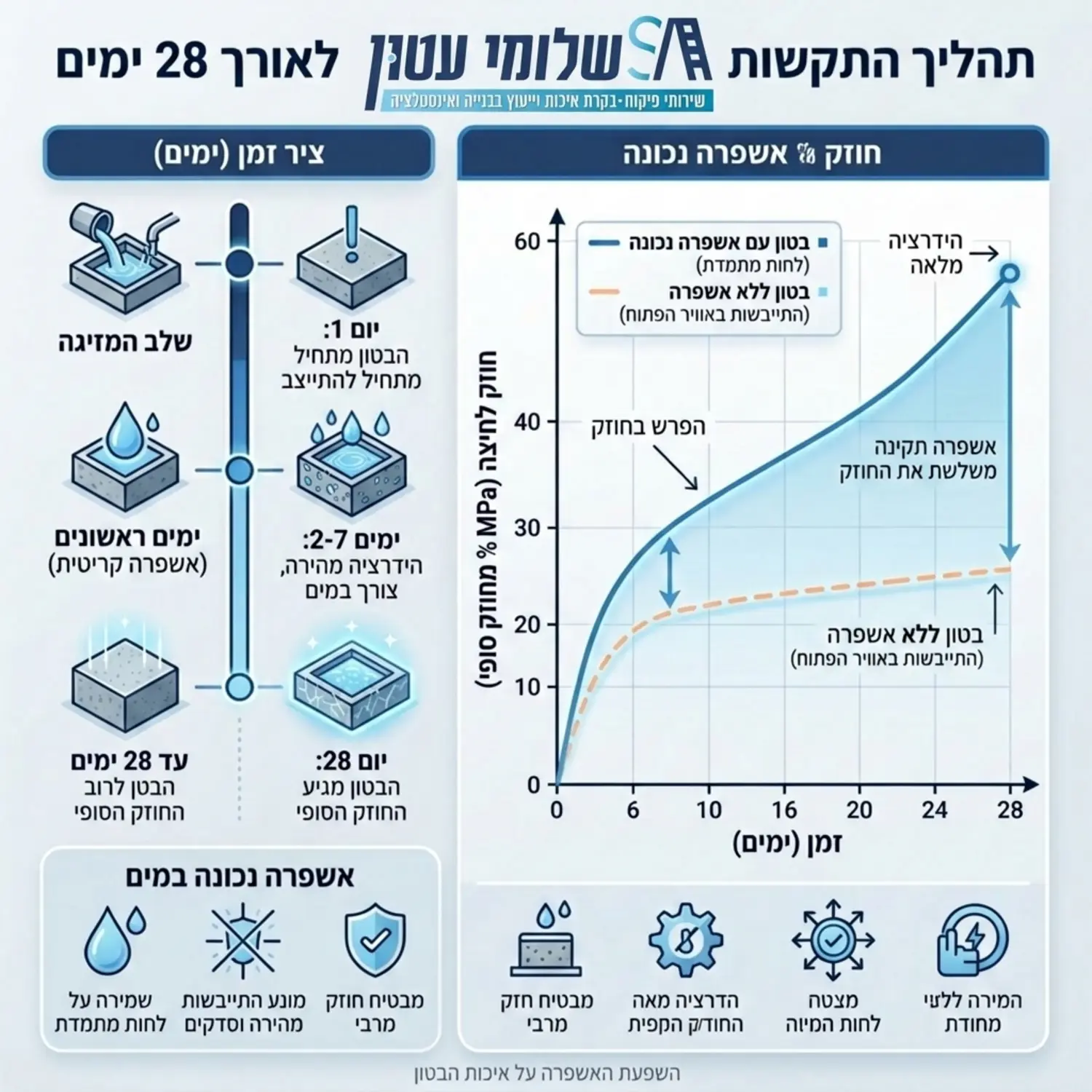

היציקה הסתיימה, הבטון ישר ויפה, והפועלים הולכים הביתה. האם המלאכה הושלמה? ממש לא. כאן מתחיל אחד השלבים הקריטיים ביותר לבריאות השלד אשפרה. אשפרה היא למעשה הרטבה מבוקרת של הבטון בימים שלאחר היציקה. התקשות הבטון אינה תהליך של התייבשות כמו בוץ בשמש, אלא תהליך כימי שנקרא הידרציה שבו הצמנט זקוק למים כדי לייצר את הגבישים המעניקים לבטון את חוזקו.
במדינה חמה כמו שלנו מים מתאדים במהירות. אם פני השטח של הבטון מתייבשים מהר מדי בעוד פנים הבטון עדיין עובר את התהליך הכימי, ייווצרו סדקי כיווץ מיקרוסקופיים שיתרחבו עם הזמן. תפקידה של האשפרה היא לשמור על סביבה לחה וקרירה עבור הבטון במשך מספר ימים, במיוחד בשלושת הימים הראשונים. חובה לוודא שהקבלן מקצה כוח אדם להשקיית היציקות בבוקר ובערב, ולעיתים אף לכסות את הבטון ביריעות כדי לכלוא את הלחות.
שילוב מערכות מורכבות בתוך יציקות השלד

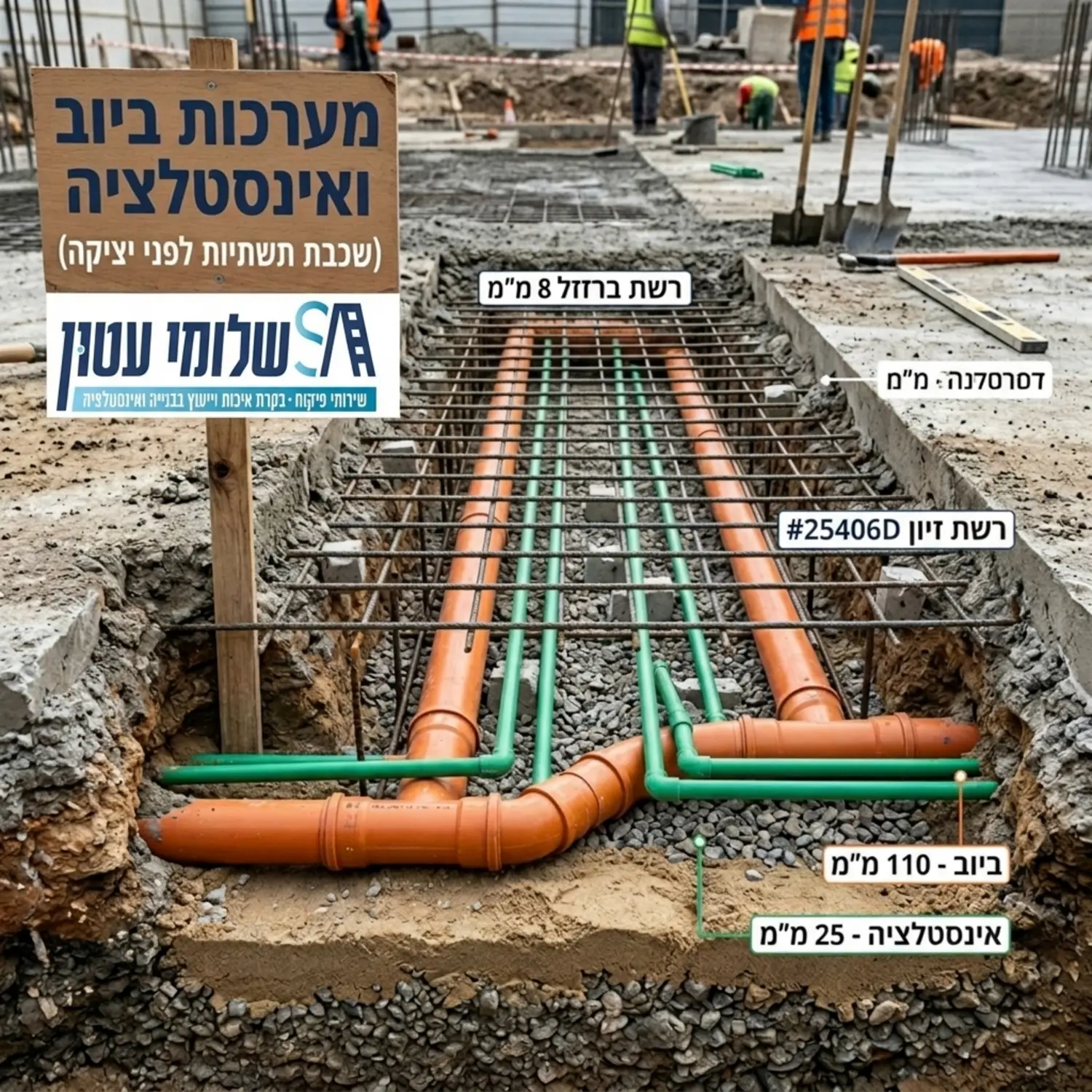

שלב השלד הוא לא רק בטון וברזל. זהו השלב שבו יש להניח את כל התשתיות העתידיות של המבנה מערכות ביוב, צנרת מים, קופסאות חשמל וצינורות תקשורת. הכל צריך להיות מוטמע בתוך תבניות הבטון לפני היציקה. כל טעות במיקום של שרוול ביוב או צינור ניקוז תדרוש חציבות כואבות ופגיעה מיותרת בשלד לאחר מכן.
מניסיוני העשיר בתחום מערכות הצנרת ונזקי המים, אני יכול לקבוע בוודאות שרוב כשלי האיטום והרטיבויות בבתים חדשים מתחילים ממעברי צנרת שבוצעו ברשלנות בשלב השלד. כאשר צינור פלסטיק עובר בתוך בטון, יש לוודא שהחיבור ביניהם אטום כראוי כדי למנוע חדירת מי תהום בעתיד. מעורבות של גורם מקצועי המבצע פיקוח אינסטלציה עוד בשלב הנחת הברזל, מונעת את רוב הצרות העתידיות ומוודאת שכל צינור מקובע היטב ומוגן מפני מעיכה בזמן יציקת הבטון הכבד.
למה אתם חייבים עין מקצועית מטעמכם בשטח?
אם הגעתם עד לכאן, אתם בוודאי מבינים שכמות הפרטים, התקנים והבדיקות הנדרשות בשלב השלד היא עצומה. קבלן ביצוע טוב ככל שיהיה, מנהל פועלים, מזמין חומרים ומתמודד עם אתגרים לוגיסטיים רבים. הוא לא יכול לשמש כבקר האיכות של עצמו. הלקוח הסביר אינו בקיא בקריאת תוכניות קונסטרוקציה, אינו יודע למדוד את סומך הבטון ואינו מזהה אם חסרים מוטות חיזוק בפינות המבנה.
כאן בדיוק נכנס לתמונה איש המקצוע שעובד אך ורק עבורכם. שילוב של מפקח בניה משלב העלייה לקרקע משנה את כל מאזן הכוחות באתר. המפקח בודק את התבניות, סופר את הברזל, מודד כיסויי בטון ומאשר את היציקה רק לאחר שווידא שהכל תקין בתיאום עם מהנדס הפרויקט. תהליך של ניהול פרויקטים בבניה מבטיח לא רק ביצוע איכותי אלא גם סנכרון מושלם בין יועץ האינסטלציה, הקונסטרוקטור והאדריכל, למניעת התנגשויות והוצאות מיותרות.
